浙江特高压交流环网工程开工建设

商讯

关注

确定不再关注此人吗

4月28日,国家电网有限公司浙江1000千伏特高压交流环网工程开工。这是迄今为止国内投资最高、单体工程量最大的特高压交流工程,是国家“十五五”电力发展的重要组成部分,对推动长三角地区的能源转型和经济社会发展,加快建设新型能源体系、实现碳达峰碳中和目标具有重要意义。

浙江是经济发展强省、能源消费大省。当前,浙江正坚定扛起“经济大省挑大梁”的责任担当,高质量发展建设共同富裕示范区。2025年,浙江全社会用电量7266.5亿千瓦时,最高用电负荷突破1.31亿千瓦,电力供需呈现“时空错位”特征,亟须构建坚强可靠的特高压主网架,实现省内电力“大循环”,增强能源战略自主性。

作为关系国家能源安全和国民经济命脉的特大型国有重点骨干企业,国家电网公司深入贯彻能源安全新战略,统筹发展和安全,以特高压高质量建设推动新型电力系统和新型能源体系发展,为保障国家能源安全、助力实现碳达峰碳中和目标贡献力量。截至2025年底,国家电网已累计建成特高压工程42项,跨区输电能力超过3.7亿千瓦,电力保供和绿色能源消纳能力显著提升。

浙江特高压交流环网工程的开工建设,是保障电力安全可靠供应的积极行动。工程起于浙江省嘉兴市,途经浙江杭州、绍兴、宁波、台州、温州,止于浙江省丽水市,新建嘉兴、宁绍、温州三座特高压变电站,扩建莲都特高压变电站,新增变电容量1800万千伏安,新建双回线路长度508千米。

工程已于2025年12月获得国家发展改革委核准,计划2029年11月建成投运,将省内现有的淮沪、浙福T字型网架闭合,构建全国首个省内特高压交流环网,形成“一环四直”的浙江特高压网架格局,在全国都具有示范引领意义。

数据显示,“十五五”时期浙江新增电源多位于东南沿海。以温州为例,温州电网新能源未来三年装机接入需求高达1150万千瓦,将实现从“末端受电型电网”到“能源输出型电网”的根本转变。然而,现有骨干网架和外送通道不足以支撑电源的外送需求,亟需建设输电能力更高、配置范围更广的特高压工程,确保未来大规模新能源、沿海电源及抽水蓄能有序接入、可靠外送至省内乃至华东区域。

浙江特高压交流环网工程建成后,将支撑浙江东部大规模海上风电、西部山区抽蓄、东南部核电等电源接入,满足浙北、苏南等长三角负荷中心用电需求,提升浙江乃至华东电网整体电力保供能力,更好服务长三角一体化协同发展。工程投运后还将优化升级华东主干网架结构,助力交流受电平台构建,降低多直流连锁故障风险,进一步提升地区电网安全稳定运行水平。

浙江特高压交流环网工程的开工建设,是支撑能源绿色转型、助力“双碳”目标实现的重要举措。“十五五”期间是浙江新能源及抽蓄集中建设投产时期,其中,浙南沿海地区预计新增投产核电、抽蓄、风电、光伏等清洁电源超3100万千瓦。浙江特高压交流环网工程的建设投运,将浙江南电北送能力从1000万千瓦提升至2000万千瓦左右,进一步释放浙南地区能源资源潜力,优化全省能源供应结构,加快清洁能源大规模开发利用和大范围配置消纳,推动能源加速向“绿”转型,提升绿色电能消费比重,助力碳排放双控目标实现。

工程投产后,每年可促进清洁能源电量输送消纳超570亿千瓦时,替代燃煤消耗1625万吨,减少二氧化碳排放4462万吨,节能减排效益显著,助推浙江构建“清洁低碳、安全可靠、高效节能”的新型能源体系,为高质量发展建设共同富裕示范区注入强劲绿色动能。

浙江特高压交流环网工程的开工建设,是培育发展新质生产力、服务经济稳增长的有力举措。工程采用GIL管廊下穿钱塘江,通过智能掘进、动态监测、同步加固等关键技术,有效抵御钱塘江潮涌影响,通过实时控压、精准纠偏、多道防水等措施,保障江底土体稳定与各类构筑物安全。

工程首次全量应用数字孪生技术开展选址选线,实现了线路施工道路、索道及牵张场地等临时占地方案的逐基优化,大幅提升工作精准度。首次采用1000千伏高阻抗变压器,有效减少占地面积并简化电气接线,提升经济性可靠性。同时,规模应用最新自主研制的特高压低噪声电抗器、低碳环保材料等绿色技术,全力推动特高压主设备数字化、智能化向上游制造延伸,以科技创新支撑新型电力系统建设。

工程总投资达293亿元,是国内单体工程量最大、投资最高的特高压交流工程,直接拉动GDP增长超570亿元,提供就业岗位超2.3万个,有效实现服务经济稳增长的目标。

浙江特高压交流环网工程的开工建设,是践行可持续发展理念的生动实践。浙江是“两山”理念的发源地,工程坚持以生态优先、绿色发展为导向,在设计阶段应用卫星遥感避开生态敏感区,并将在建设阶段推广重载无人机、长距离大索道运输,全力保护沿线生态环境。

工程将在嘉兴海宁穿越钱塘江。为最大程度保护钱塘江、钱塘潮这一兼具自然价值与文化价值的中华文明重要载体,减少对自然人文景观的影响,国家电网公司深入践行可持续发展理念,从工程策划、设计、施工、交付等环节进行统筹协调,将绿色建造理念融入工程建设全环节。工程创新设计施工技术,首次采用GIL管廊下穿钱塘江,应用微扰动绿色施工工艺,减少地表风貌破坏,将工程对“天下奇观”钱江潮和鱼鳞石塘等国家级文物的影响降到最低,实现零占用江面、零干扰通航,以更安全、更经济、更环保的技术路径保障工程顺利实施,筑牢能源通道与江河保护双赢的坚实屏障。

近年来,国家电网对接区域发展战略,聚焦稳定安全可靠目标,持续完善电网骨干网架,加快电网高质量发展,积极推动能源生产和消费革命,促进经济社会发展全面绿色转型。目前,国家电网公司已累计在浙江建成“两交三直”5项特高压工程,为浙江推动能源生产和消费革命,促进经济社会发展全面绿色转型,构建清洁能源示范省提供有力保障。

(通讯员:张正华 刘煜谦 汪阳)

上图:浙江特高压交流环网工程嘉兴变电站效果图

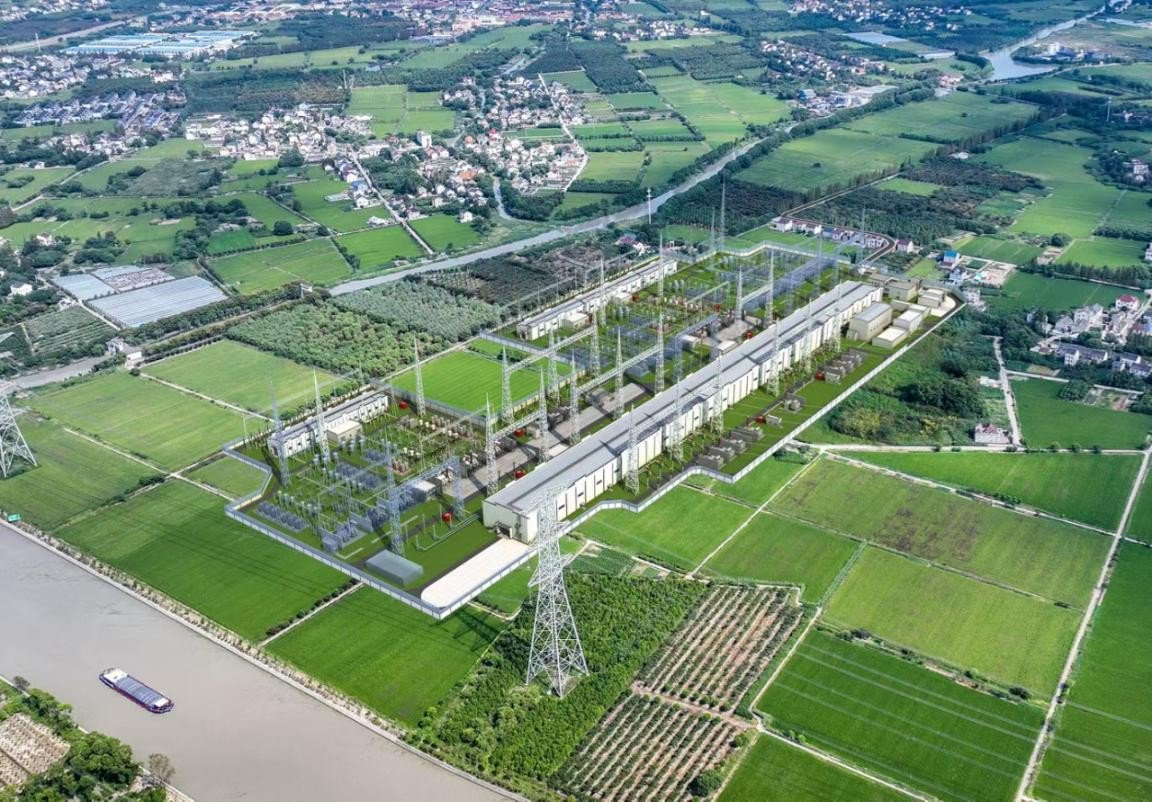

上图:浙江特高压交流环网工程宁绍变电站效果图

上图:浙江特高压交流环网工程温州变电站效果图

上图:浙福特高压交流工程莲都变电站航拍图

上图:此次开工的浙江特高压交流环网工程示意图

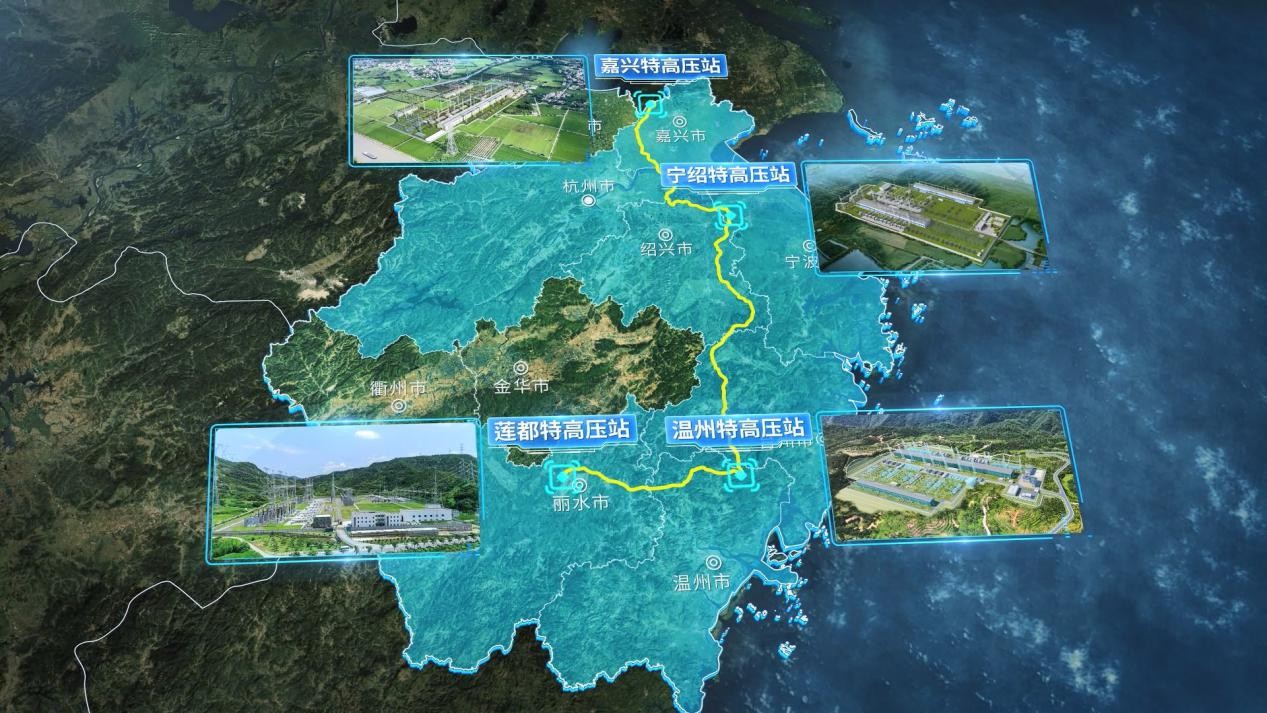

上图:浙江“一环四直”特高压网架示意图

上图:红色线路为浙江特高压交流环网工程示意图
